梁钢筋怎么看施工图 (如何看懂现场钢筋梁施工平面图)

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

PART 1 梁钢筋的标注方法

话说有这么一根梁,它里面的钢筋是酱紫的:

首先是纵筋:

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

还有箍筋,箍筋分加密区和非加密区:

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

在图纸当中是如何表述的呢?依然是两种方法:

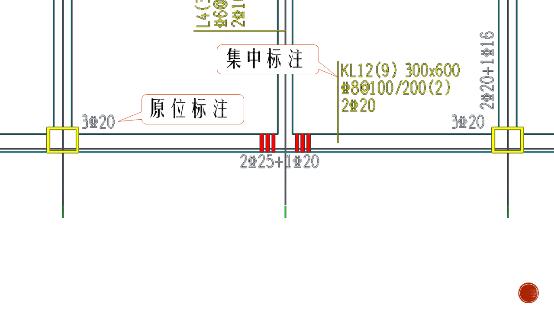

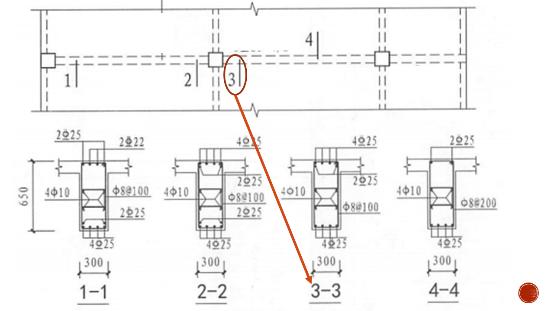

这叫截面注写:

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

这种方法很少用,除非是图纸上标注的密密麻麻看不见的情况下。还有一种叫平面注写,平面注写分原位标注和集中标注:

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

集中标注的几个部分,分别代表的意义是酱紫的:

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

那么问题来了,当集中标注和原位标注出现了矛盾怎么办?

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

16G101图集中,有种说法叫原位标注优先

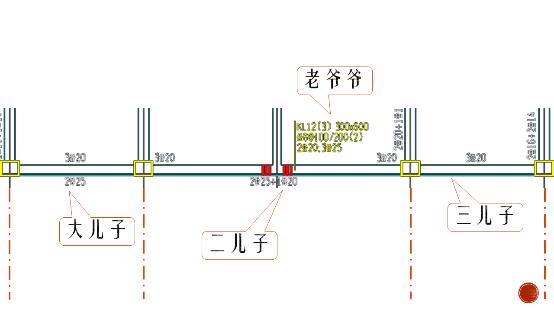

打个比方,有这么一条梁一共有三跨。就如同一个老爷爷有三个儿子,每个儿子都有自己的子女。

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

集中标注是老爷爷,原位标注是儿子。

儿子说了算,然后才是老爷爷,所以这一跨的钢筋就是按原位标注。

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

看第三跨,三儿子什么也没说,所以听老爷爷的。

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

这种不听老人言的做法就叫原位标注优先

PART 2 土豪梁的标注方法

人常说无墙加梁,就是说本来是两间屋子,拆掉中间的墙,再加根梁,就形成了大开间的屋子。那么问题来了,假如这间大屋子中间加道梁,碰头了。

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

常规情况下,梁的高度比宽度大, 然而这个时候,必须提高净高,常规的做法是加层高。还有一种做法,就是把梁高减少,可是梁高减少以后受力并没有变,所以梁宽就要加宽。

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

这种宽比高大的梁叫做扁梁,其实这种做法并不经济,因为加梁高是增加混凝土,加梁宽混凝土增加了,还要加配筋。

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

扁梁也叫土壕梁,图纸标注方法与常规的框架梁并没有什么两样。

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

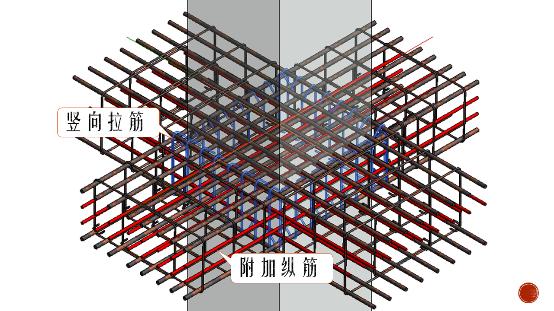

区别就在于,梁宽比柱子还宽的时候,梁柱相交部分的配筋是酱紫的:

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

这个区域叫做扁梁节点核心区,代号为KBH,标注方法是酱紫的:

如何看懂现场钢筋梁施工平面图,怎么才能搞懂钢筋梁图

这就是土壕梁节点标注方法,是不是很简单?
